京雄城際大興機場至雄安段送電成功

  北京鐵路局消息:9月10日6時06分,隨著雄安動車所最后一架斷路器閉合,標志著京雄城際大興機場至雄安段接觸網全線送電成功,京雄城際鐵路全線接觸網貫通,為即將開始的聯調聯試工作奠定堅實基礎。

  據中國鐵路北京局集團公司衡水供電段副段長張軍毅介紹,本次京雄城際大興機場至雄安段送電范圍達到4個車站(大興機場、固安東、霸州北、雄安)、5個區間、1個動車所,涉及到的正線全長59.88公里,接觸網線路全長235.9公里,電力貫通電纜420公里,沿途設置變配電所亭、箱變等配套設施60多座。

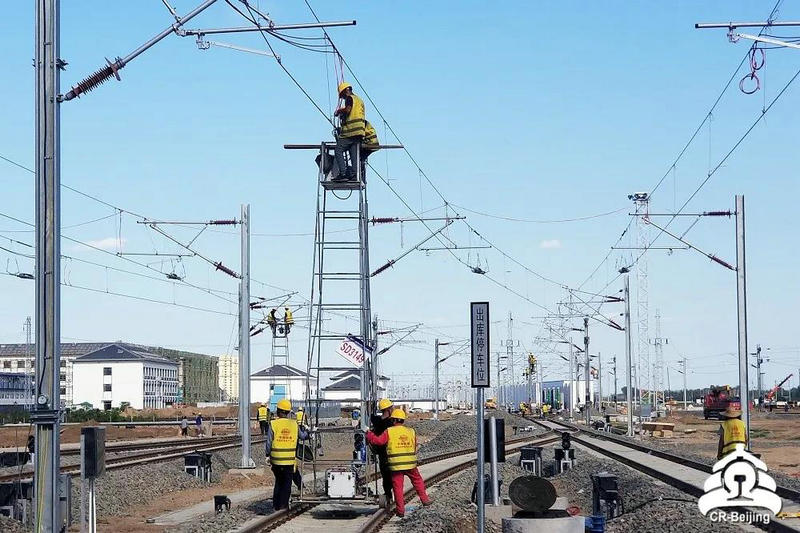

  為按期保質完成京雄城際鐵路大興機場至雄安段接觸網架設、電力電纜敷設、變電所亭建設施工等關鍵任務。該段針對施工時間緊、任務重、標準高的實際,按照“全程跟進、源頭控制”的總體思路,抽調專業技術骨干成立京雄城際技術組,自今年4月份開始提前介入高鐵供電設備設施建設,克服疫情影響,加強防洪抗汛工作,嚴格把控現場施工進度和作業人身安全,24小時不間斷盯控在設備安裝現場。

  堅持“一處不漏、一米不差”,采取接觸網綜合檢修列、接觸網作業車和多平臺作業車同步上線、協同“作戰”的作業模式,大大提高了平推檢查質量和工作效率。施工期間,該段上線作業人員達7000余人次,高質量完成靜態驗收、平推檢查等各項工作。

  同時,為最大限度降低外部環境對供電安全的不利影響,該段會同施工單位和地方政府,對沿線危樹、上跨構筑物、輕體漂浮物、變配電所周邊環境等進行詳細調查,治理線路兩側危害線路安全樹木3萬余棵、輕體漂浮物1千多處,全力確保了新線供電設備設施的安全運用。

  素材來源:北京鐵路局官方微信
